Rolf Nordic

Mål, trender och risker

Uppdaterad

I vår målplansöversikt på organisationsnivå får du en övergripande bild om hur ni ligger till med era mål, om något behöver uppföljning och var i organisationen både risker och positiva trender finns.

Mål och Nyckelresultat

Högst upp visas de mål som den valda organisationen äger eller är en del av. Korten innehåller dels en cirkulär förloppsindikator samt indikatorer för trend och risk (se "Trender och risker" nedan).

Under målen visas information om hur stor andel av nyckelresultaten som följts upp de senaste 14 dagarna, hur stor andel av nyckelresultat som inte har aktiviteter kopplade till sig samt hur många blockerande aktiviteter som finns kopplade till nyckelresultaten.

Blockerade aktiviteter är aktiviteter där status är "Väntar", ägaren har alltså inte möjlighet att gå vidare med aktiviteten av olika anledningar.

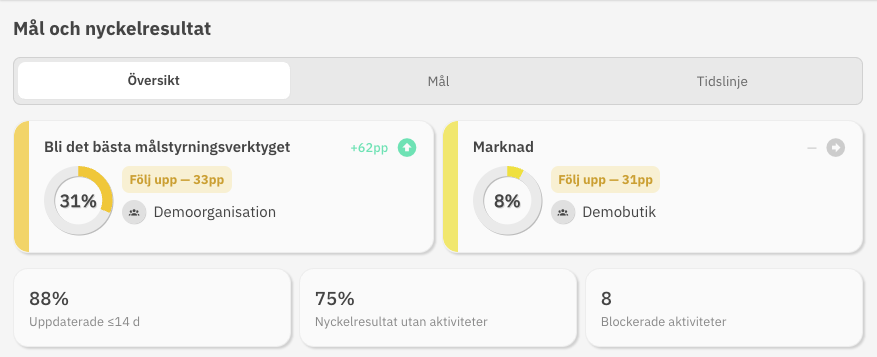

Målkort

Burnupchart

Vår burnupchart visar en enkel graf över var organisationen borde befinna sig i sin måluppfyllelse mot för hur det ser ut i verkligheten.

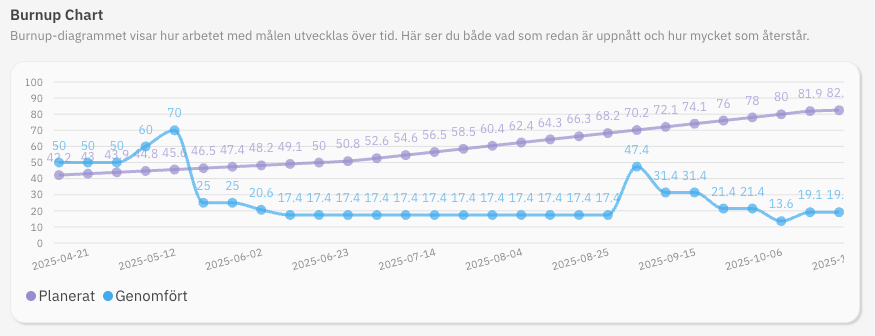

Burnup chart

Nyckelresultat om kräver uppföljning

Alla nyckelresultat som är i behov av uppföljning eller har en negativ trend (se "Trender och risker" nedan) presenteras direkt i översikten för att du snabbt ska kunna se var du behöver lägga fokus.

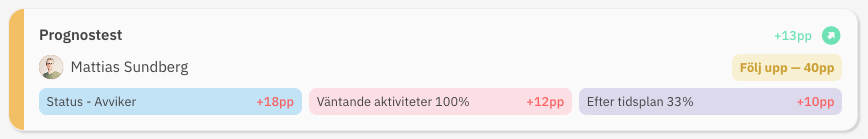

Nyckelresultatkort

Målheatmap

Målheatmap ger en överblick över vilka mål som behöver mest uppmärksamhet och av vem eller vilken organisation. Det är samma riskbedömning som förklaras ovan som ligger till grund för siffrorna och färgerna.

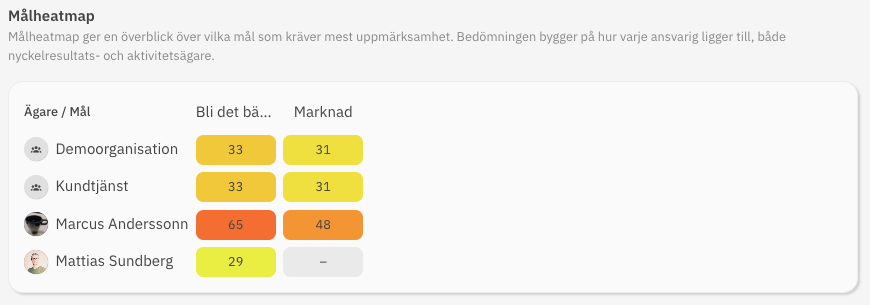

Målheatmap

Trender

Längst ned på översikten hittar du trender för mål, nyckelresultat och ägare. Både positiva och negativa trender visas tillsammans med dess trendindikator. Se avsnittet nedan om hur trender tas fram.

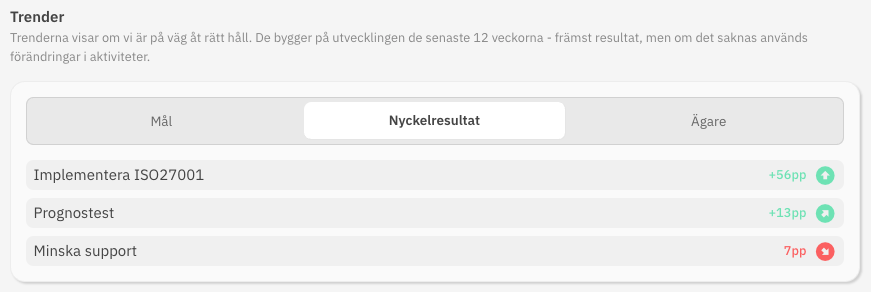

Trender

Trender och risker

För alla mål och nyckelresultat beräknas både trend samt riskbedömning. En vägning av olika parametrar som utfall, om uppföljning gjorts inom tidsramen, status på nyckelresultat, status på aktiviteter kopplade till nyckelresultat med flera används för kunna beräknas dessa trender och risker.

Gemensamt för både mål och nyckelresultat är att vi visar en trendindikator på respektive mål- och nyckelresultatkort i det övre högra hörnet. Indikatorn består av en trendsiffra (1-100pp, procentenheter) samt en pil som visar riktningen. Om trenden är positiv visas indikatorn i grön färg, röd färg om den är negativ och grå om ingen trend går att utröna. Historik för de senaste 90 dagarna för att avgöra om trenden är positiv eller negativ.

TrendindikatorTrendindikator

För riskbedömningen visas ett färgat "chip" som kan ha status "I fas", "Följ upp" eller "Kritisk". Tillsammans med statusen visas även en riskprocent där:
0 - 25pp = I fas (grön)
25 - 50pp = Följ upp (gul)
51-100pp = Kritisk (röd)

Riskindikator

För nyckelresultat visas även "chip" med anledningarna till riskbedömningen, exempelvis "Efter tidsplan", "Saknar aktiviteter", "Status - Avviker" samt hur stor del av den samlade riskbedömningen de utgör.

Chip med riskbedömning

Korten i sig har en färgad vänsterkant som ytterligare ger visuella indikationer på hur målet eller nyckelresultatet ligger till.

warning Warning.
